一、问题描述:

根据需求来源销售订单或预测订单跑MRP计划,生产订单、采购订单等日期是如何计算的?

二、总结:

1.需求来源销售订单:

母件的完工日期=销售订单表体的预完工日期

母件的开工日期=销售订单表体的预完工日期(需求日期)-母件累计提前期-工作日历休息日(若工作日历每天都上班,此项为0)

子件的完工日期=母件的开工日期

子件的开工日期=子件的完工日期-子件的固定提前期

备注:自制存货考虑休息日,如遇休息往前推算,采购件不考虑工作日历

2.需求来源预测订单:

母件的完工日期=预测订单的开工日期

母件的开工日期=预测订单的开工日期-母件累计提前期-工作日历休息日(若工作日历每天都上班,此项为0)

子件的完工日期=母件的开工日期

子件的开工日期=子件的完工日期-子件的固定提前期

备注:自制存货考虑休息日,如遇休息往前推算,采购件不考虑工作日历

3.需求来源生产订单:

母件的开工、完工日期取生产订单的开工日期完工日期

子件的完工日期=母件的开工日期

子件的开工日期=子件的完工日期-子件固定提前期

4.根据销售订单/预测订单跑MRP计划下达请购的下达请购单的需求日期和采购订单的计划到货日期都是取MRP计划维护界面存货的完工日期

三、问题处理

情况1:MRP计划维护界面母件的开工日期是2021-8-7,完工日期是2021-8-10,对应采购件的开工日期是2021-8-2,完工日期是2021-8-7,这些日期软件是如何取数的呢?

查询供需资料查询-物料,MRP计划维护界面以及销售订单表体显示预完工日期;

分析:

a.查看供需资料有一笔需求销售订单,检查销售订单表体预计完工日期是8-10,那么母件A的完工日期应该是8-10,MRP计划维护完工日期显示正确;

b.母件的开工日期是8-7,一般母件的开工日期=单据的需求日期-固定提前期-工作日历,查看供需资料明细,发现母件和子件的固定提前期分别是3和5,故根据销售订单表体的预完工日期(8-10)-固定提前期(3)=8-7母件的开工日期;

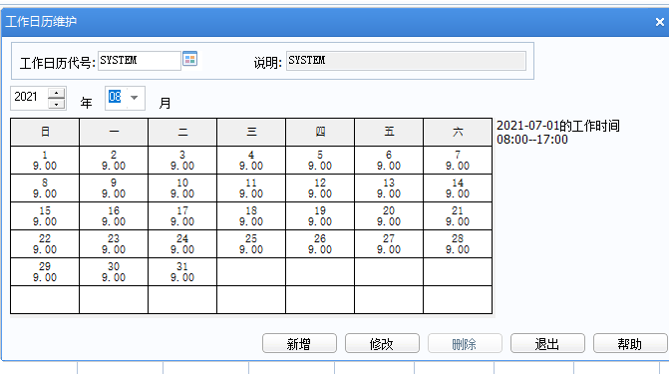

c.工作日历自制件是剔除周末,对应工作日历8-7和8-8是周六日没有剔除,检查基础档案的工作日历,排查周六日考虑工作日

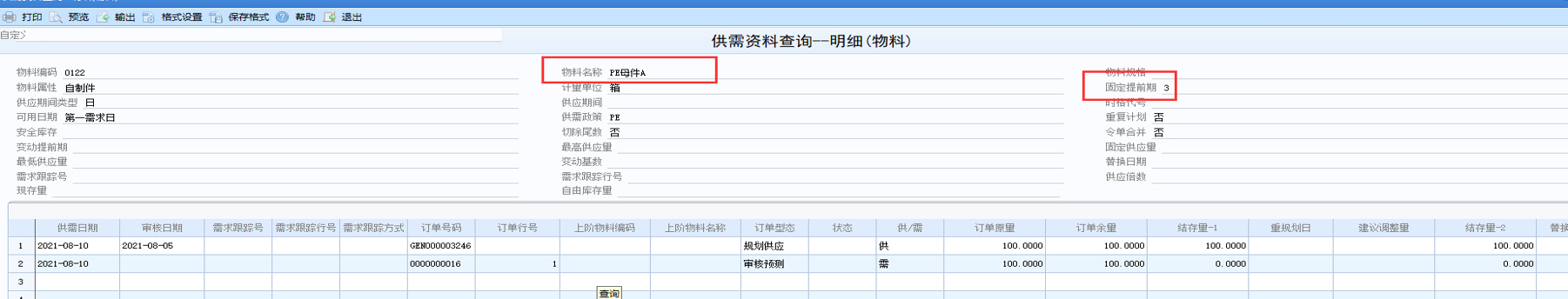

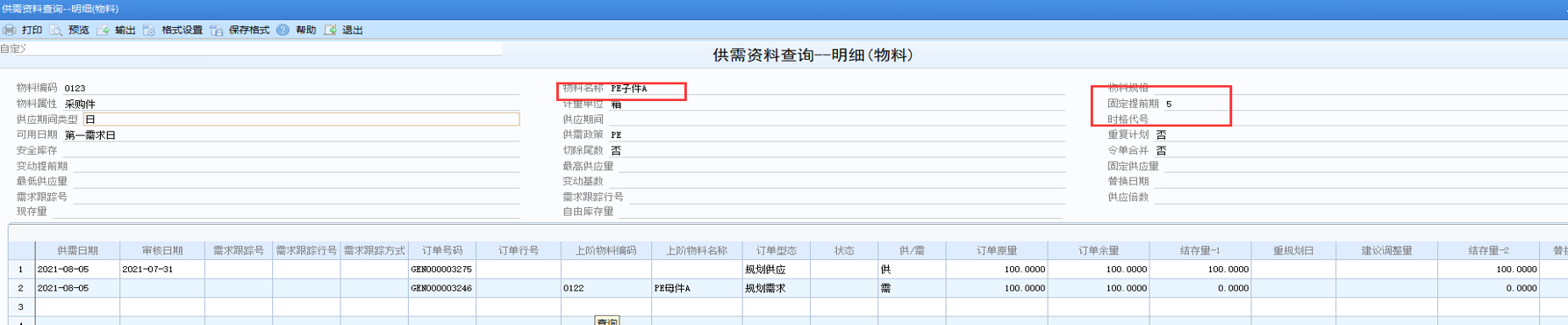

d. 查看供需查询-物料,发现子件的固定提前期5,开工日期=子件的完工日期(8-7)-5=8-2,再去检查工作日历周六日也是考虑

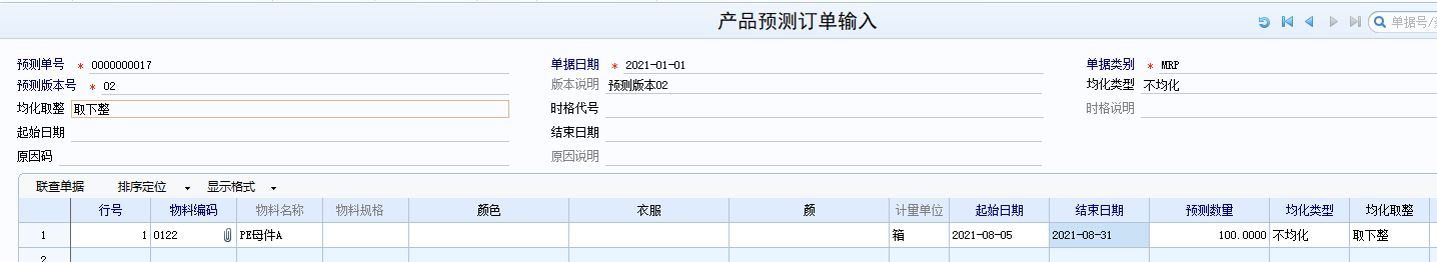

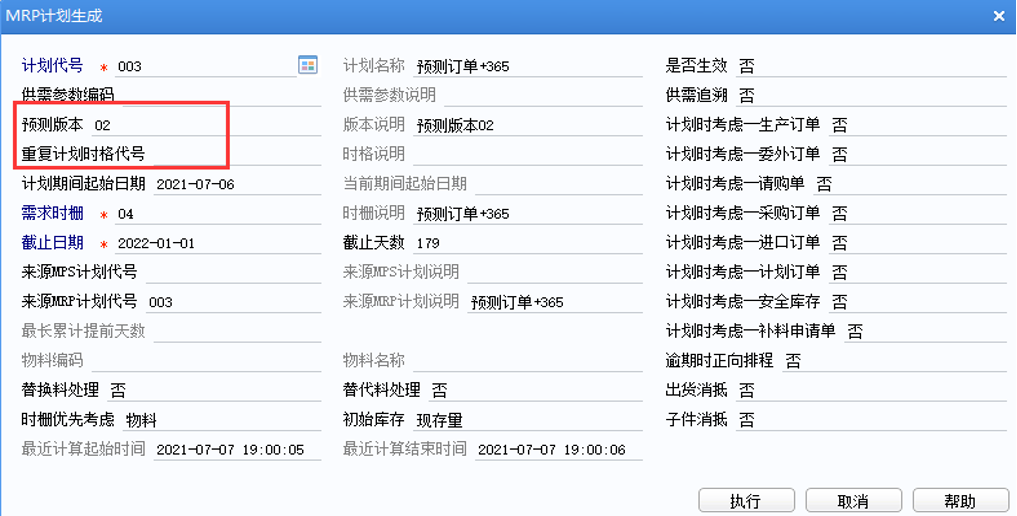

情况2:根据预测订单跑MRP计划,同样母件和子件的固定提前期是3和5,工作日历周六日休息,MRP计划维护的母件和子件的开工日期和完工日期又是怎么体现?

备注:如上需求时栅需要考虑预测订单订单,MRP计划维护没有选择预测版本,跑不出预测订单的计划

分析:

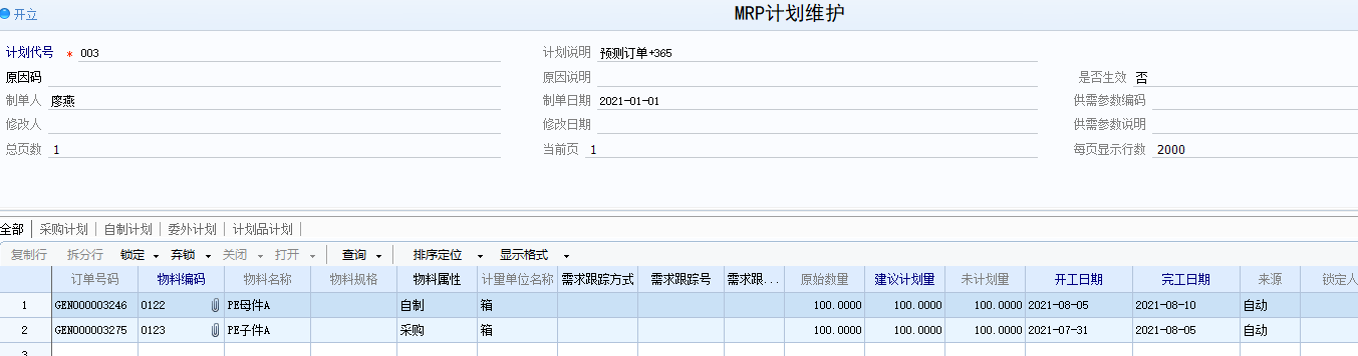

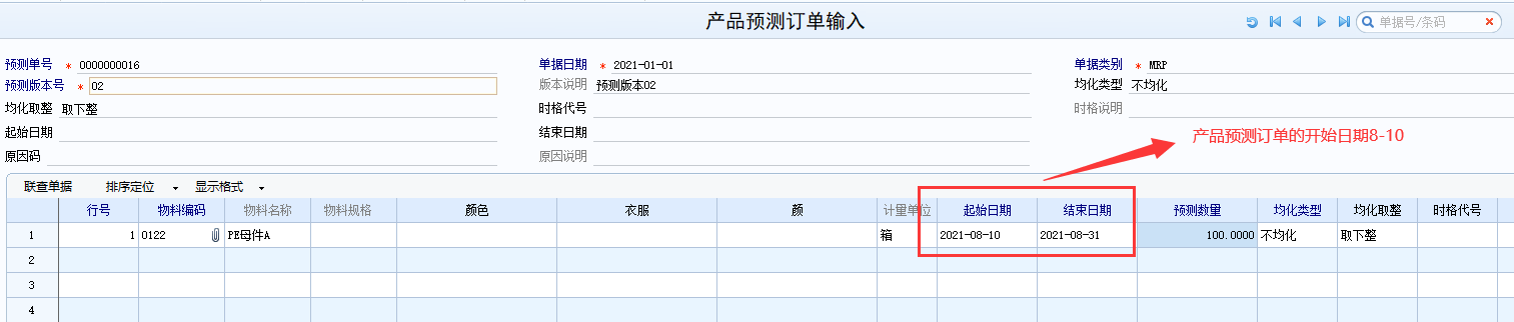

a. 母件A完工日期=预测订单表体的开工日期(需求日期)8-10,开工日期=母件完工日期-固定提前期3=8-5(自制件剔除周末)子件的完工日期=母件的开工日期(8-5)-固定提前期5=7-31

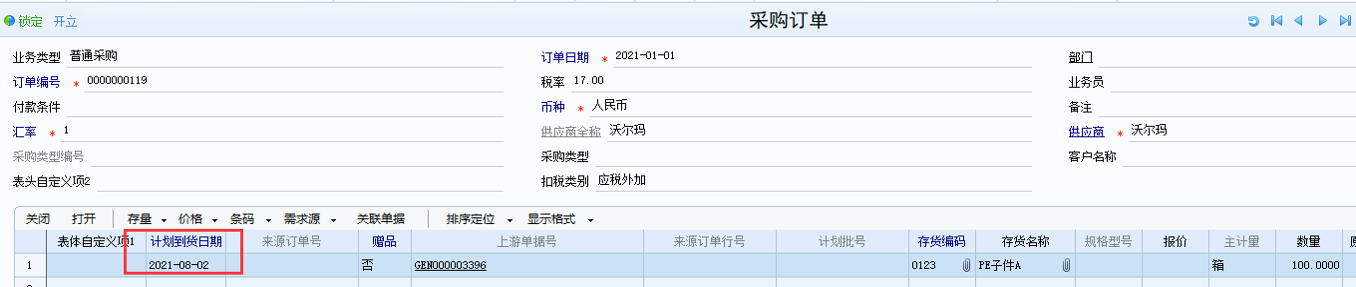

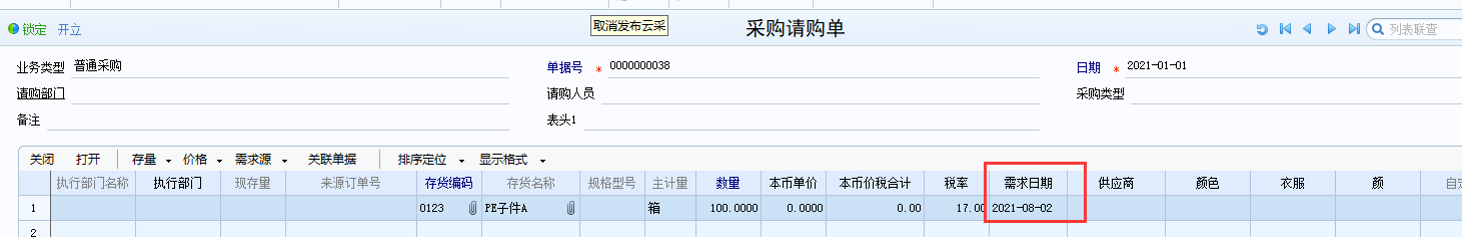

b. 如上母子件工作日历设置一样,预测订单开始日期8-10,跑完MRP计划,采购件的开工日期和完工日期分别是7-31和8-5,下达请购单的需求日期和采购订单的计划到货日期都是取采购件的完工日期;
